Introdução

A Anthropic decidiu cobrir aumentos nos custos de eletricidade gerados pelos seus data centers. A medida inclui pagar 100% das obras para conexão à rede, apoiar a entrada de nova geração de energia e reduzir carga em horários de pico, tudo para blindar os consumidores de aumentos na conta de luz. A discussão sobre custos de eletricidade de data centers deixou de ser técnica, virou pauta pública e estratégica para a expansão da IA.

O tema importa porque a demanda elétrica ligada à IA cresce com velocidade e pressiona redes já congestionadas. Estimativas recentes apontam que os data centers podem responder por quase metade do crescimento da demanda de eletricidade nos Estados Unidos até 2030, em um contexto global de consumo mais que dobrando até o fim da década. Para quem constrói, regula e usa IA, entender a dinâmica de custos, investimentos e regras do sistema elétrico virou diferencial competitivo.

O que exatamente a Anthropic prometeu

A declaração oficial de 11 de fevereiro de 2026 estabelece compromissos claros. Primeiro, cobrir integralmente os custos de upgrades de rede para interligar seus data centers, incluindo a parcela que normalmente seria repassada a consumidores. Segundo, trabalhar para viabilizar energia adicional, de preferência nova geração, equivalente ao consumo de suas operações. Terceiro, reduzir a carga durante picos de demanda por meio de curtailment e ferramentas de otimização de rede. Quarto, investir em comunidades locais, com empregos e tecnologias de resfriamento eficientes em água. A empresa também apoia reformas federais que acelerem a construção de linhas de transmissão e conexões.

A decisão surge no rastro de críticas e atrasos em projetos de data center por medo de impactos tarifários. A cobertura da imprensa especializada destacou que a Anthropic se junta a outras big techs ao assumir parte da conta de infraestrutura, embora ainda não tenha divulgado acordos específicos com utilities.

Contexto, a demanda de IA e o efeito no sistema elétrico

A forma como a IA escala explica a pressão. Treinar apenas um modelo de fronteira demanda níveis de potência de gigawatts, e o setor de IA dos EUA pode precisar de pelo menos 50 GW adicionais nos próximos anos. Em nível global, o consumo de eletricidade por data centers pode dobrar para algo próximo de 945 TWh até 2030, impulsionado por servidores acelerados e maior densidade de potência. Esse movimento é rápido no data center, mas lento no grid, que exige planejamento, licenças e obras de alto CAPEX.

O ciclo de investimento acompanha. Estima-se que os hyperscalers tripliquem o CAPEX em dois anos, podendo atingir cerca de 610 bilhões de dólares em 2026. O recado para o setor elétrico é simples, a infraestrutura para IA chega depressa e em escala, e o financiamento desses reforços precisa de novos arranjos para não onerar usuários residenciais e pequenos negócios.

Quem paga a conta dos upgrades de rede hoje

No modelo tradicional, boa parte das obras necessárias para atender grandes cargas, como subestações, linhas e reforços locais, acaba socializada nas tarifas, especialmente em mercados onde faltam mecanismos para atribuir custos pelo princípio de causalidade. Em 2024, clientes de sete estados do PJM, o maior operador de rede dos EUA, pagaram cerca de 4,4 bilhões de dólares em upgrades relacionados a data centers. Apenas uma fração mínima desses projetos teve o custo pago diretamente pelo solicitante.

Esse cenário alimentou o debate regulatório. A FERC vem ajustando regras de interconexão e de planejamento e alocação de custos de transmissão, com ordens recentes que tentam coordenar estudos por clusters, exigir maior prontidão financeira dos proponentes e clarificar como dividir despesas entre quem provoca a necessidade de reforços. Há visões divergentes dentro da própria FERC sobre o risco de jogadas que empurrem custos de desenvolvedores para consumidores cativos.

Por que a oferta da Anthropic é diferente

Ao assumir por contrato os custos de interligação, a Anthropic reduz o risco de socialização indevida, melhora a previsibilidade para reguladores e envia um sinal pró-competição para provedores de energia. Além disso, ao trabalhar para viabilizar energia adicional, diminui a competição direta com a demanda existente, o que suaviza pressões de preço em mercados apertados. E, ao aceitar curtailment em picos, contribui para a confiabilidade, reduzindo a necessidade de usinas de ponta, caras e ociosas na maior parte do tempo.

Os números do lado da demanda, IA puxa a fila

A International Energy Agency projeta um salto de consumo dos data centers, mais de 12% ao ano até 2030 no caso base, com participação dos aceleradores de IA respondendo por parcela substancial do crescimento. Relatório da Gartner aponta que o consumo pode dobrar até 2030, com servidores otimizados para IA saltando de 21% para 44% do uso total de energia dos data centers. Essas projeções ajudam reguladores e utilities a dimensionar reforços e contratos de suprimento de longo prazo.

Do lado do investimento, as manchetes mostram velocidade e escala. A corrida de CAPEX dos hyperscalers e os anúncios de contratos de fornecimento de energia de longo prazo, inclusive com nuclear, viraram rotina. O objetivo é garantir energia firme, previsível e, de preferência, limpa, reduzindo riscos de preço e de imagem.

O elo com o plano de 50 bilhões de dólares da Anthropic

A política de cobrir aumentos de eletricidade dialoga com o plano de 50 bilhões de dólares da Anthropic para data centers próprios em Nova York e Texas, anunciado em 12 de novembro de 2025. As obras devem entrar em operação ao longo de 2026, com centenas de empregos permanentes e milhares na construção. É um sinal de verticalização seletiva, voltada a workloads específicos de IA, e acompanhada de compromissos públicos sobre o impacto no sistema elétrico.

Esse contexto reforça a lógica do compromisso, quanto mais megawatts contratados, maior a necessidade de clareza sobre quem paga por conexões e como proteger consumidores de efeitos colaterais. Em um cenário de obras de transmissão e subtransmissão em série, mecanismos voluntários de funding podem evitar judicializações e travas regulatórias.

O que muda para utilities e reguladores

Para utilities, acordos em que o cliente-âncora paga 100% dos upgrades de interligação simplificam a aprovação regulatória, reduzem resistência social e aceleram cronogramas. Para reguladores, o parâmetro de análise fica mais claro, atrair investimento privado sem transferir custos para quem não se beneficia diretamente. Quando o desenvolvedor ainda ajuda a viabilizar geração adicional, o efeito pode ser duplamente positivo, menor pressão sobre tarifas e mais resiliência do sistema.

Ilustração do artigo

Já para órgãos federais, como a FERC, o movimento endereça uma dor que vem motivando reformas, a coordenação entre planejamento de transmissão e interconexão, com alocação mais justa dos custos por quem os causa. O desenho de regras que permitam, ou até incentivem, cost-sharing voluntário de grandes cargas pode ser uma ponte útil enquanto novas normas amadurecem.

Casos e sinais do mercado, do gás ao nuclear

O mercado começa a experimentar arranjos variados para garantir energia firme. Há estados onde projetos de data center provocaram planos de novas térmicas a gás, alimentando o debate sobre custos e emissões. Em paralelo, acordos com nuclear de ciclo longo ganham força como alternativa de baixa emissão e alta disponibilidade, alinhados à necessidade de potência contínua para IA. A Meta, por exemplo, fechou acordos plurianuais com geradoras nucleares para garantir fornecimento dedicado.

Para a Anthropic, o anúncio de cobrir aumentos de eletricidade funciona como carta de apresentação para dialogar com diversas matrizes energéticas regionais, seja conectando-se a renováveis com despacho complementar, seja contratando blocos firmes de recursos existentes enquanto novas plantas entram em operação.

Aplicações práticas para empresas usuárias de IA

  • Planejamento de custos, ao avaliar soluções de IA na nuvem ou em colocation, incluir cenários de repasse de custos de rede em mercados congestionados e conferir se o provedor adota políticas de funding de upgrades semelhantes às anunciadas pela Anthropic.
  • Contratos de longo prazo, buscar SLAs que combinem disponibilidade computacional com cláusulas de resposta a picos, evitando interrupções em eventos climáticos extremos e reduzindo a exposição a preços spot.
  • Estratégia de sustentabilidade, considerar PPAs, certificados e, quando possível, acordos de energia firme de baixa emissão, monitorando movimentos como os vistos no setor nuclear.

O que observar nos próximos 12 a 24 meses

  • Consolidação regulatória, implementação das ordens recentes da FERC sobre interconexão e planejamento regional, com possíveis ajustes estaduais para refletir melhor o princípio de causalidade de custos.
  • Maturação de contratos, anúncio de deals específicos entre empresas de IA, utilities e geradores, detalhando quem paga o quê, prazos e curtailment programado.
  • Evolução da demanda, atualizações de IEA e Gartner sobre penetração de aceleradores e eficiência de hardware e software, que podem mudar a inclinação da curva de consumo energético.
  • CAPEX setorial, confirmação de guias de investimento dos hyperscalers e efeitos nos mercados regionais de capacidade e transmissão.

Limites e trade-offs

Cobrir custos de upgrades e praticar curtailment ajuda, mas não corrige gargalos estruturais, como filas de interconexão, licenciamento de transmissão e prazos de obras. A estratégia precisa coexistir com reformas sistêmicas e com um mix energético que una potência firme e renováveis, além de eficiência do chip ao software. Mesmo assim, o sinal de preço privado em obras específicas pode liberar capacidade em regiões estratégicas e reduzir oposições locais.

Imagens e mapa, onde a infraestrutura já pesa

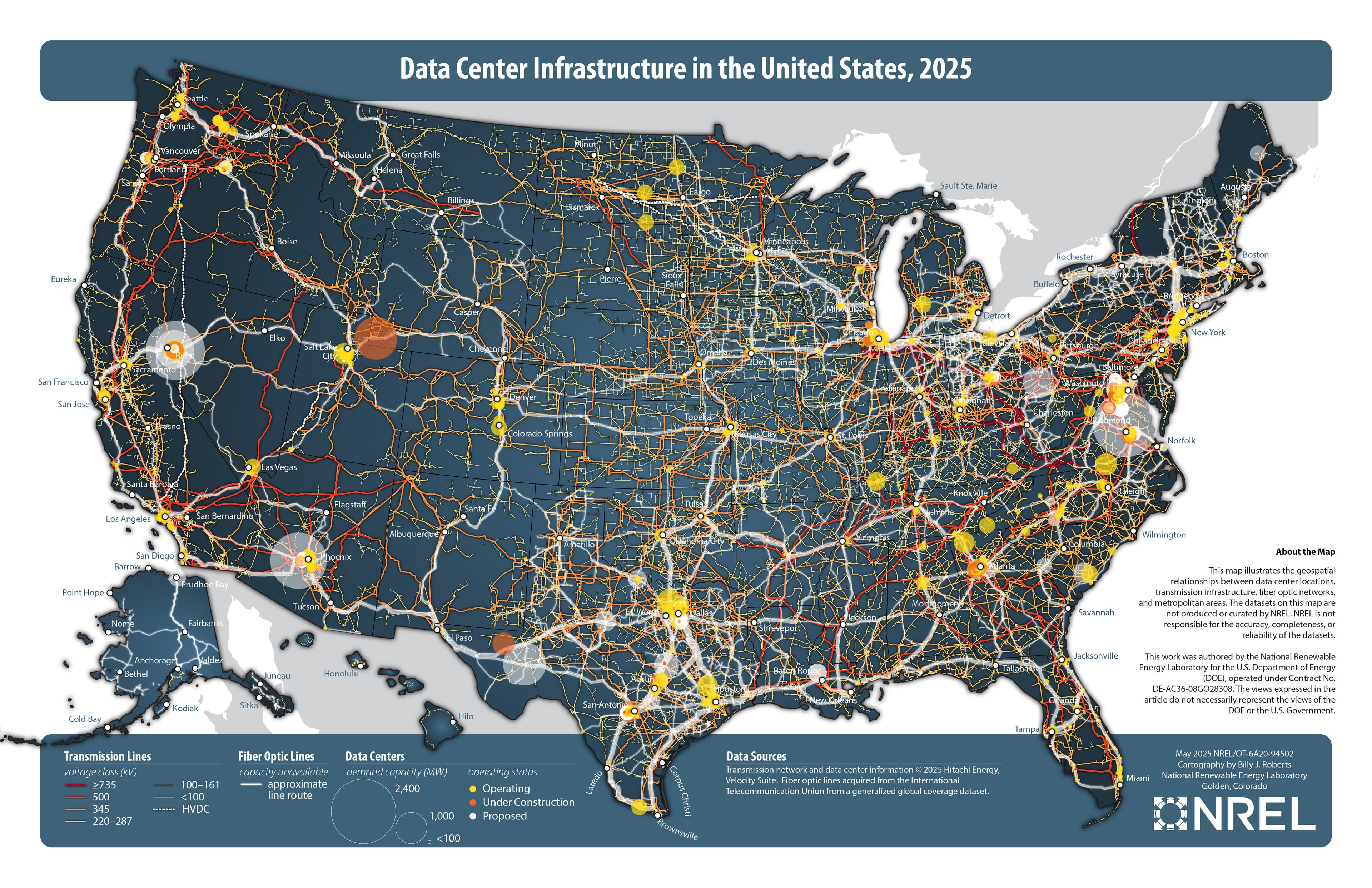

![Mapa da infraestrutura de data centers nos EUA]

Legenda, Mapa do NREL, domínio público, ilustra corredores de transmissão, fibra e polos de data centers, útil para avaliar impactos regionais e priorizar reforços de rede.

![Corredor de servidores em sala técnica]

Legenda, Visualização de rack e corredor, recurso didático para explicar densidade de potência, resfriamento e requisitos elétricos de data centers modernos.

Conclusão

A decisão da Anthropic de bancar aumentos na eletricidade associados aos seus data centers coloca a empresa no centro do debate sobre quem paga a modernização da rede em plena corrida da IA. Ao assumir custos de interligação, apoiar nova geração e aceitar curtailment, a companhia tenta alinhar expansão rápida com proteção ao consumidor e previsibilidade regulatória. Se outras empresas seguirem o exemplo, parte do atrito entre inovação e tarifas pode diminuir.

O teste virá na execução, contratos específicos com utilities, cronogramas de obras e transparência de resultados. A demanda energética dos data centers continua escalando, e a coordenação entre mercado e regulação será determinante para manter confiabilidade, preços estáveis e competitividade. Entre narrativas de risco e oportunidade, o que decide o jogo são regras claras, incentivos certos e capacidade de entregar megawatts, de forma limpa e previsível, onde a IA precisa deles.
